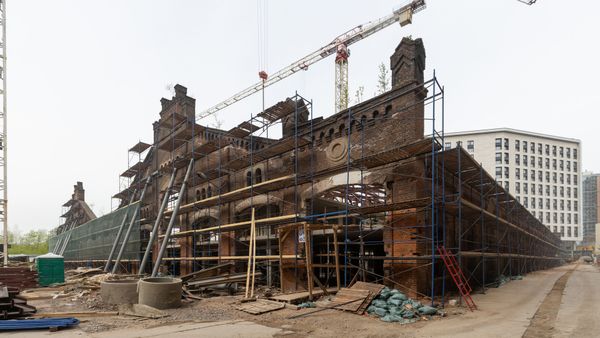

Стройка идёт!
Мы продолжаем строить проект «МОСКО» в Московском районе Санкт-Петербурга.
Строительство доходных юнитов, офисов и торговой галереи внутри исторического здания идёт по плану.
Какие именно работы выполнены за апрель:
1. Работы по гидроизоляции выполнены на 85 %, бетонная подготовка под монолитную плиту на объекте капитального строительства выполнены на 100%
2. Устройство плиты ростверка толщ. 700 мм на объекте капитального строительства выполнено на 80%
3. Бетонные работы на объекте культурного наследия выполнены на 99%
4. Приступили к монолитным работам по стенам подвала на объекте капитального строительства, выполнение — 30%
5. Продолжаются работы по реставрации существующих стен ОКН, приступили к работам по фасаду в осях 1.1/1 — 14.1/1
6. Работы по монтажу металлических ферм для кровли на объекте культурного наследия выполнено на 20%
7. Начаты мобилизационные работы по выходу подрядчиков на устройство внутренних перегородок и внутренних инженерных систем
